德国:批准氢核心电网!氢能基础设施建设进程加快!


当地时间10月22日,经过三个月的磋商和测试,柏林联邦网络局批准了氢核心电网,标志着氢市场建设的一个重要里程碑。

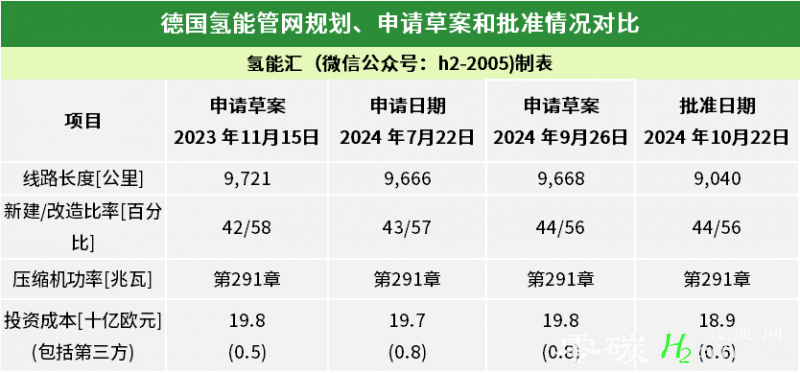

2024年7月22日,FNB提交了一份申请,根据联邦网络局2024年9月16日的修改请求,由FNB于2024年9月26日进行了调整。

联邦网络局于2024年10月22日批准了该申请并进行了变更。氢能核心网批准措施的管道长度为9,040公里,其中约60%是基于现有天然气管道的改造。预计投资成本达189亿欧元。

德国能源署(dena)董事会主席Corinna Enders说:“毫无疑问,氢气将成为实现德国气候目标的重要能源。联邦网络局批准氢核心网络具有开创性意义。未来,氢气管道网络将使氢气在整个德国运输,并允许通过连接邻国的管道进口氢气”。

对于所有参与氢市场发展的参与者来说,批准是一个重要信号,明确了长距离网络中的氢气管道的位置,这将使未来的生产者和消费者能够在各自的规划和决策过程中取得进展,同时也打破了投资决策的观望态度。

此次批准标志着该项目由申请阶段转入到实施阶段,共同提交申请的15家输电系统运营商下一步是将各自的项目投入运营实施,与其他基础设施规划流程(例如系统开发策略、天然气和氢气场景框架以及网络开发计划)相互联系也很重要,dena在各种项目中以多种方式支持这些流程。

德国氢能战略旨在扩大氢能市场。为此,须确保氢气的充足供应和建立高效的氢气基础设施。

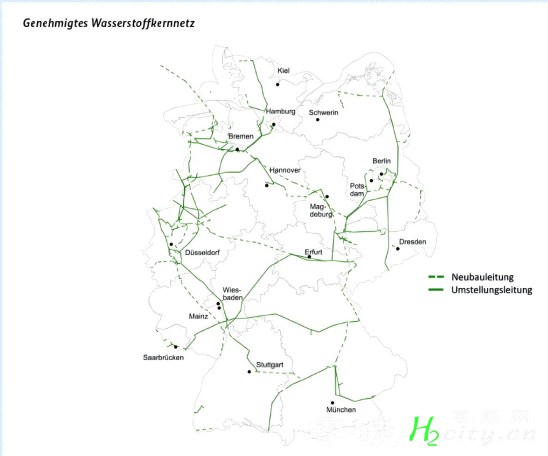

获批准的氢核心网络地图(图片来源:德国能源署)

氢能基础设施的发展首先从氢能核心网络的规划和建设开始。氢气核心网络将覆盖德国著名的大型氢气消费和生产地区,并连接中心地点--例如大型工业中心、储存设施、发电厂和进口走廊。它是一个可扩展的网络,能够实现氢气产量的增长。

氢能核心网扩网措施的实施计划于2032年完成。天然气网络中改造管道所需的其他措施(所谓的天然气增强措施)也应作为氢核心网络申请的一部分获得批准。

氢核心网络的容量分配是通过单独的营销流程进行的。TNB氢能核心网草案所列项目,并没有对氢能核心网的直接容量保障,其他项目也可以连接到氢核心网络。氢核心网络建模中未考虑的其他工业部门的需求也可能得到满足。

来源:德国能源署

平台声明:该文观点仅代表作者本人,氢能网系信息发布平台,我们仅提供信息存储空间服务。

点赞(1) 打赏

评论列表 共有 0 条评论

暂无评论

微信小程序

微信扫一扫体验

立即
投稿

微信公众账号

微信扫一扫加关注

发表
评论
返回
顶部
